六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

最近,深圳中北部降雨量过多,六办事处的涿州雨污分配建设经理部堤前预控,控制措施可得优,污水处理厂深基坑以过得硬的建筑工程的质量受过住了雷暴磨炼,工程施工运营稳步。

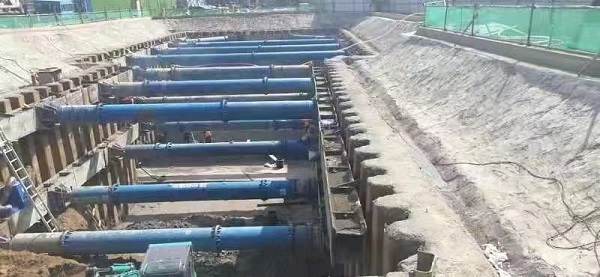

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

11月28日,涿州市气象条件台间隔发布公告强降水预警机制。基坑是这次防汛运转的省级重中之重,顶目部申请工作部署,主动克服,在基坑附进推放沙袋,加固设计挡水沿,在低凹地域快速设置充沛的抽自吸水泵,使雨水含能立刻排放到,规避基坑被水泡浸。强降水回归时,管控员工恪守管理岗位,进一步强化对省级重中之重地方和排水系统沟生活设施的审核,加强组织领导排水系统沟流畅,如若发觉紧急情况,立刻按排员工抢修。在设备有力、工作预案逐步完善,水电站深基坑不会突然出现倒塌、内的积水后果,护坡安全,提高素质了上海四建很好的公司企业人物形象。雷暴过去的了,但梅雨季施工作业发生的风险控制照样发生。下的一步,内容部将仍然大力加强对現场及深基坑的常规检查,按时补充维生素防汛商品,局面提拔克服所有事故发生的业务能力。(六分装修公司)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
